11月28日17时50分,经过5次冲击合闸,南充220千伏大方变电站新换的2号主变顺利投运,站内一、二次设备均符合运行要求,各项指标运行正常,标志着大方220千伏变电站增容改造工程圆满结束。

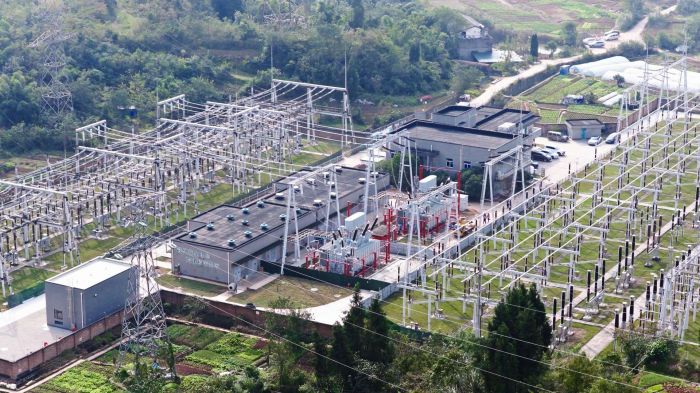

220千伏大方变电站俯瞰图(孙宁 摄)
大方220千伏变电站是南充西南片区电网的核心枢纽。近年来,南充市嘉陵区发展驶入“快车道”,片区用电负荷持续攀升。为精准对接区域发展需求、强化供电支撑能力,今年,国网南充供电公司将大方220千伏变电站主变增容改造列为重点工程。
此工程是南充供电公司首个建运一体化项目,自2月开工,历经10余个月的连续奋战。工程分两阶段稳步推进,更换原有两台主变,220千伏母线、110千伏母线及配套设备设施等,并结合工程停电安排实施220千伏断路器改造、隔离开关大修等5项大修技改项目。改造投运后,该站变电容量实现翻倍,能有效提升南充电网主干网架的联络能力和供电可靠性,解决区域用电负荷快速增长带来的供电瓶颈。
施工期间,南充供电公司统筹安排部署,各专业部门高效联动,通过“周研判、月总结”实时把控施工进度与工程质量。同时,工程现场严格落实扬尘治理、噪声控制等环保要求,在设备安装、电缆敷设等环节采用低噪工艺,实现工程建设与生态保护协同推进。

国网南充供电公司工作人员在南充220千伏大方变电站实施主变增容改造工程(孙宁 摄)
大方变电站改造竣工只是南充供电公司迎峰度冬保供工作的一个缩影。当前,南充市各项电网保供工程正紧锣密鼓推进:南部火峰110千伏变电站新建现场,机器轰鸣、号声震天;赵家湾变电站3号主变更换作业现场,电力工人不畏严寒、坚守一线……一个个忙碌的身影勾勒出冬日里最温暖的“保供风景线”。从变电站增容改造到输电线路升级换代,从设备隐患拉网式排查到应急保障体系强化,一项项电网工程的加速落地,不仅是南充电网供电“硬实力”的持续提升,更是电力部门守护民生温度的生动实践。
截至目前,南充供电公司已完成230余项输变配电网检修重点任务,新开工14项35千伏及以上输变电工程,已投产6项重点工程。按照施工计划,四季度内还将有5项度冬重点工程陆续竣工投用。
(李俊芝 赵俐丽)
